檐沟安装是一个细心的技术活,如果不是有经验的人,不是谁都可以正确合理的安装成功的对于有经验的人来说,那是很轻松的事,因此如果您家要进行安装,zui好请熟练的工人进行安装。才能确保一个完美的檐沟系统的诞生。
1. 落水管安装的位置是我们第一步要做的,檐沟的漏斗也要再此处安装。需要注意的是檐沟漏斗的位置应当是檐沟系统的zui低点。
1. 落水管安装的位置是我们第一步要做的,檐沟的漏斗也要再此处安装。需要注意的是檐沟漏斗的位置应当是檐沟系统的zui低点。
2. 以成品檐沟漏斗为zui低点,按千分之二的坡度(即:每3m长度上升6mm)弹线,沿此线每间隔500mm用冲击钻打出檐沟吊架的两个固定孔,塞入膨胀管。
3. 如果成品檐沟需要转过一个屋面向另一个屋面继续延伸时,必须保证两个屋面上离屋角zui近的两个吊架是处在同一个水平高度,在转角处安装内(外)转角,在屋面的两边离屋角300mm处各安装
一个檐沟吊架。
一个檐沟吊架。
4. 安装檐沟时,先将吊架插入檐沟的前后卡槽内(按每650mm分配一个吊架,每根檐沟应至少有四个檐沟吊架),用专用固定螺丝把檐沟吊架固定在预埋的膨胀管内,拧紧螺丝,并使其不松脱。
5. 为确保檐沟的接口处能永久性的被焊接住,用细砂纸轻轻打磨需要涂专用焊接剂的接口表面,并确定表面因打磨留下的残渍被完全清除且表面完全干透,然后将专用焊接剂均匀的涂在表面,然
后进行连接,此时如有渗出的焊接剂要立即擦拭干净,以免污损檐沟及配件表面(下同)。有关焊接剂的使用具体事宜请参阅专用焊接剂使用说明书。
后进行连接,此时如有渗出的焊接剂要立即擦拭干净,以免污损檐沟及配件表面(下同)。有关焊接剂的使用具体事宜请参阅专用焊接剂使用说明书。
6. 檐沟的两个断口使用檐沟封板,接口及内(外)转角需使用专用焊接剂连接,焊接方法及步骤同上。

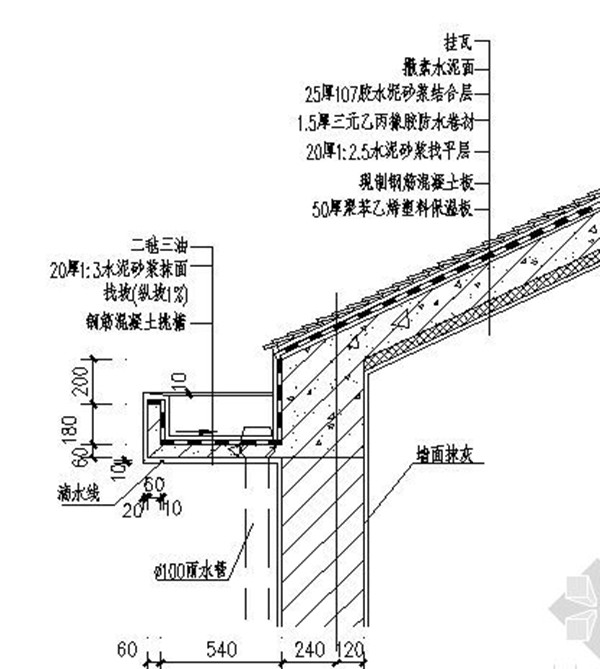

檐沟安装剖析图1
7. 安装天沟转角时,用细砂纸轻轻打磨被粘贴的表面在转角内侧涂上焊接剂,先将转角一侧和同侧的檐沟连接,然后将另一端檐沟插入转角内,檐沟插入深度至转角上沿的卡件齐平为宜。
8. 将檐沟插入檐沟漏斗内,插入的长度请参照刻在檐沟漏斗内侧上的温度刻度,檐沟插入至檐沟漏斗内的温度刻度即是施工时的气候温度。为了保证檐沟的自然伸缩,檐沟与檐沟漏斗的连接严禁使用专用焊接剂,另被粘结部件的位置与檐沟吊架应保持50mm的距离。
9. 滑水板应在瓦片施工时安装,将滑水板固定在瓦片的起始瓦下。
10.将树叶滤网固定在檐沟及檐沟吊架上。

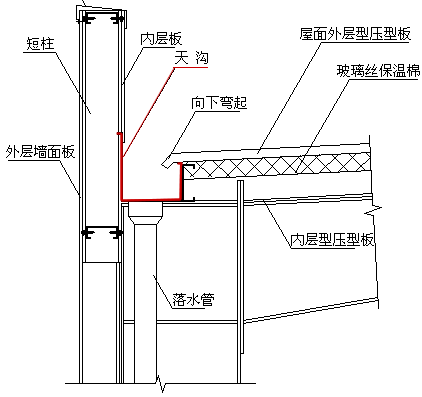

檐沟安装剖析图2
11.安装落水管时,每隔1m安装一个落水管托架,在檐沟漏斗处安装落水管75·弯头,注意:落水系统的所有接口处不需使用专用焊接剂。
12.阳台地漏及空调出水管处使用落水管45°斜三通连接。
13.必须保证檐沟、落水管、滑水板的切口平直。
14.檐沟安装完毕后,必须将屋面檐沟内的施工杂物清除干净,以免引起堵塞。
