成品天沟是一个屋面系统的重要组成部分,不管是木质结构还是钢结构屋面的排水都要用到天沟,屋面的天沟铺设也是有一定讲究的。成品天沟的安装顺序,具体的施工问题也是可以从工程项目中解决。下面是公司专业的技术人员进行所总结的五点:

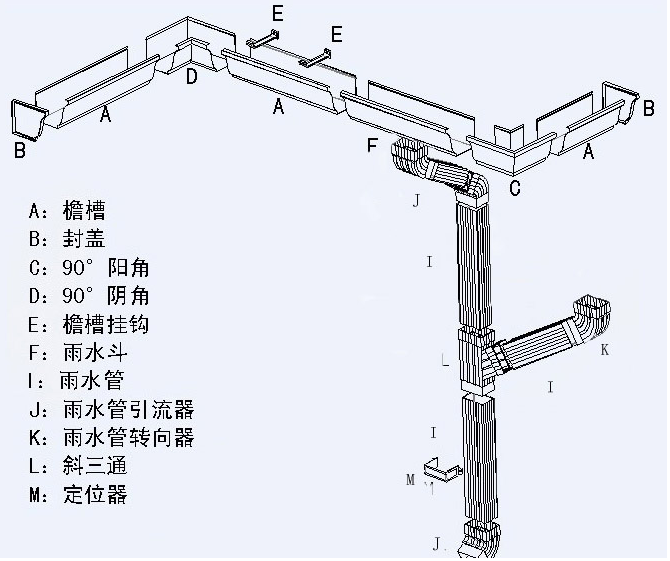

成品天沟安装剖析图
1、熟悉图纸→根据现场实际情况对排水走向不符合要求的进行设计调整→加强各工序班前交底工作→外墙干挂竖向槽钢焊接安装→根据成品天沟安装要求,以防成品天沟裂缝的问题。
2、对挑檐板的厚度、排水坡度、出墙宽度进行检查(出墙宽度应满足EPS线条的安装要求),设置抹灰灰饼→按要求进行挑檐板的抹灰(厚度大于25的必须钉钢丝网片,确保抹灰的强度,大于50的应植L型钢筋,间距不得大于200,外表打毛,刷素水泥浆结合层一道。
3、并用C25浇灌密实,加强养护→抹灰养护→挑檐板厚度、出墙距离及标高坡度检查→符合要求后办理工序交接→按排水坡度要求弹好水平线及安装控制线。
4、安装成品天沟及落水口(天沟固定点间距不得大于300)→成品天沟接头打密封胶、成品天沟与挑檐板交接处打密封胶→成品天沟灌水试验(先将落水口封堵,然后进行闭水试验检测接头是否有渗漏,天沟是否有积水现象)→达到要求后进行导水板的安装(导水板安装的固定点间距不得大于300)→导水板与挑檐板交界处打胶封闭→导水板检查验收。
5、符合要求后及时做好成品保护→成品天沟与防水及屋面瓦工序交接→做檐口的(两布三油)防水层施工→防水层验收→防水保护层→屋面瓦铺设→成品EPS线条安装→成品EPS线条检查验收→石材与EPS线条收边→石材与EPS线条交界处打密封胶→检查验收。
完整成品天沟系统的平面图
成品天沟顺序正确的安装是极其重要的一部分,也是屋面防水工作过程中zui应该注意的一部分,因为一旦出现问题,就会出现屋面渗漏的现象。阴角虽小,却承载着大责任,因此“细节决定成败”讲的就是这个道理,只有做好细节性的工作,才会保证后续工作的有序进行。
